понедельник, 27 декабря 2010 г.

Обрешетка

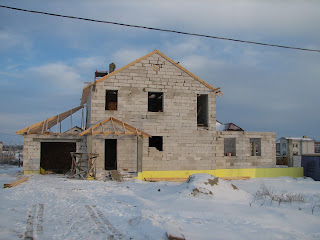

Кровельщики закончили обрешетку на большей части крыш (крыльцо будет делаться когда приедет черепица). Заодно решил позабивать окна на зиму, чтобы не нанесло снега.
Обрешетка на гараже:

понедельник, 13 декабря 2010 г.

Стропилка на гараже

Наконец-то дождался 8-метровых балок для крыши гаража. Теперь все стропильные ноги на месте. На этой неделе будут делать обрешетку

вторник, 7 декабря 2010 г.

Стропилка почти готова

Из-за заминок с поставками древесины и погоды сроки изготовления крыши растягиваются. На данный момент жду 8-метровый брус для диагональных ног крыши гаража.
А также жду доску для обрешетки
Вентканалы и дымоход выведены на нужный уровень (на 20 см выше конька)
На этой неделе буду заказывать металлочерепицу...

среда, 1 декабря 2010 г.

Пришла зима

Погода резко поменялась. Работа остановилась. Ближайшие 2 дня на улице будет -20.
Все занесло снегом
И внутри тоже
Осталось выложить всего метр вентканалов
И накрыть крышу
Ждем пятницы...

понедельник, 29 ноября 2010 г.

Фронтоны/Крыша

На прошлой неделе кровельщики приступили к крыше. А каменщики выложили фронтоны и все перегородки.
Теперь строение начинает напоминать дом:

В выходные продолжил обмазывать и крепить балки (на этот раз над гаражом):
На чердаке:
Стропила:
Также за выходные вывел дымоход от котла и вентканалы за крышу (погода и нехватка времени не позволили сделать фотки) и проармировал монолитный пояс на гостинной.
Погода сильно испортилась. Работать становится невозможно. Поэтому в этом году надеюсь сделать только крышу над домом и гаражом.

Штроборез

По просьбам читателей выкладываю фотки самодельного штробореза для ГС блоков.

На его изготовление ушло 50 см арматуры д10, полоска металла, один электрод и 10 мин работы.

P.S. Наконечник лучше приварить под более тупым углом для удобства работы

среда, 24 ноября 2010 г.

Деревянные перекрытия

Начал установку балок для деревянных перекрытий 2 этажа дома и гаража:
Гараж:
На гараже стропила будут ставится прямо на балки, потому балки будут насаживаться на шпильки:
Установка балок 2 этажа (концы балок спилены под 60 градусов, обработаны огнебиозащитой и обмотаны 2 слоями рубероида):
На внутреннюю стену балки ложатся на 2 слоя рубероида:
Началась установка крыши. Уложен мауэрлат:

понедельник, 22 ноября 2010 г.

Монолитный пояс 2 этажа (окончание)

Опалубка с пояса снята, можно начинать делать перекрытия 2 этажа:
В пояс замоноличены шпильки (д12), на которые будет крепиться мауэрлат:
На гараже пояс тоже готов, также закуплены и частично привезены балки для перекрытий:
На гараже на шпильки будут крепиться балки перекрытий. И стропила будут ставиться непосредственно на балки.
В качестве балок на гараж брал брус 100х150, на 2 этаж дома - 2 скрепленных вместе бруса 70х200.

четверг, 4 ноября 2010 г.

Монолитный пояс 2 этажа

В выходные был залит монолитный пояс 2 этажа. Дерево для чердачного перекрытия заказано, через пару недель можно будет начинать крышу над основной частью дома.
1). Центральная несущая стена

2) В пояс замоноличены шпильки, на которые будет крепиться мауэрлат.
3) Собственно сам пояс:

понедельник, 25 октября 2010 г.

Цоколь готов к зиме

На выходных закончил обклеивать цоколь плитами ЭППС.
Перед обратной засыпкой фундамента останется заделать пеной крупные, а строительным герметиком мелкие щели между плитами и стеной/фундаментом.

пятница, 22 октября 2010 г.

Готовлю цоколь к зиме

Перед зимой необходимо сделать обратную засыпку фундамента, чтобы не получить под домом болото. Поскольку цоколь для облегчения веса дома я делал из пустотелого кирпича, его необходимо защитить от холода и влаги. В качестве защиты я взял 30 мм пенополистирола.

Поначалу попытался клеить его на специальную смесь для приклеивания пенополистирола (пробовал Сармат и Тайфун). Никому не посоветую этого повторять. Мешка хватает на 7-8 листов (гребенка 1 см). Надо таскать тяжелые мешки, постоянно замешивать раствор, который высыхает в течение 2 часов, постоянно мыть инструмент и т.д. А потом в итоге оказалось, что он еще и толком не приклеивает листы экструдированного пенополистирола. К стене агдезия отличная, молотком не отобьешь, а вот к листам пенополистирола вообще практически не приклеивается.

В итоге остановился на пене для пенополистирола (напоминает монтажную пену). Лист приклеивается за 5-10 мин, а через час его не оторвать, наносится очень просто, инструмент чистить почти не надо (в конце дня прочистить пистолет спец. жидкостью), да и стоит балон в 1.5 раза меньше чем мешок того же Тайфуна.

Фототчет того что получилось:

1) Возле угла пенополистирол приклеенный смесью, левее - пеной.
2)




3)
4)
5)

вторник, 19 октября 2010 г.

Колонны (окончание)

Все колонны залиты
Можно приступать к крыльцу:
1). Готовится площадка под колонны
2).  Заливаем
3) Ставим колонны и опалубку для ступенек

4). Окончание
